Linia electrică Vulcănești-Chișinău // Lucrările de instalare urmează a fi finalizate până la sfârșit de mai. Ministrul Dorin Junghietu: „Intrăm în etapa finală”

Termenul-limită pentru finalizarea lucrărilor de instalare în cadrul proiectului de construcție a Liniei electrice Vulcănești –Chișinău este ultima săptămână a lunii mai, urmând ca pe parcursul lunii iunie să fie realizate etapele de energizare și testare a liniei. Informațiile au fost prezentate astăzi de Ministerul Energiei, după ce ministrul Dorin Junghietu a efectuat o vizită inopinată pe șantier, transmite MOLDPRES.

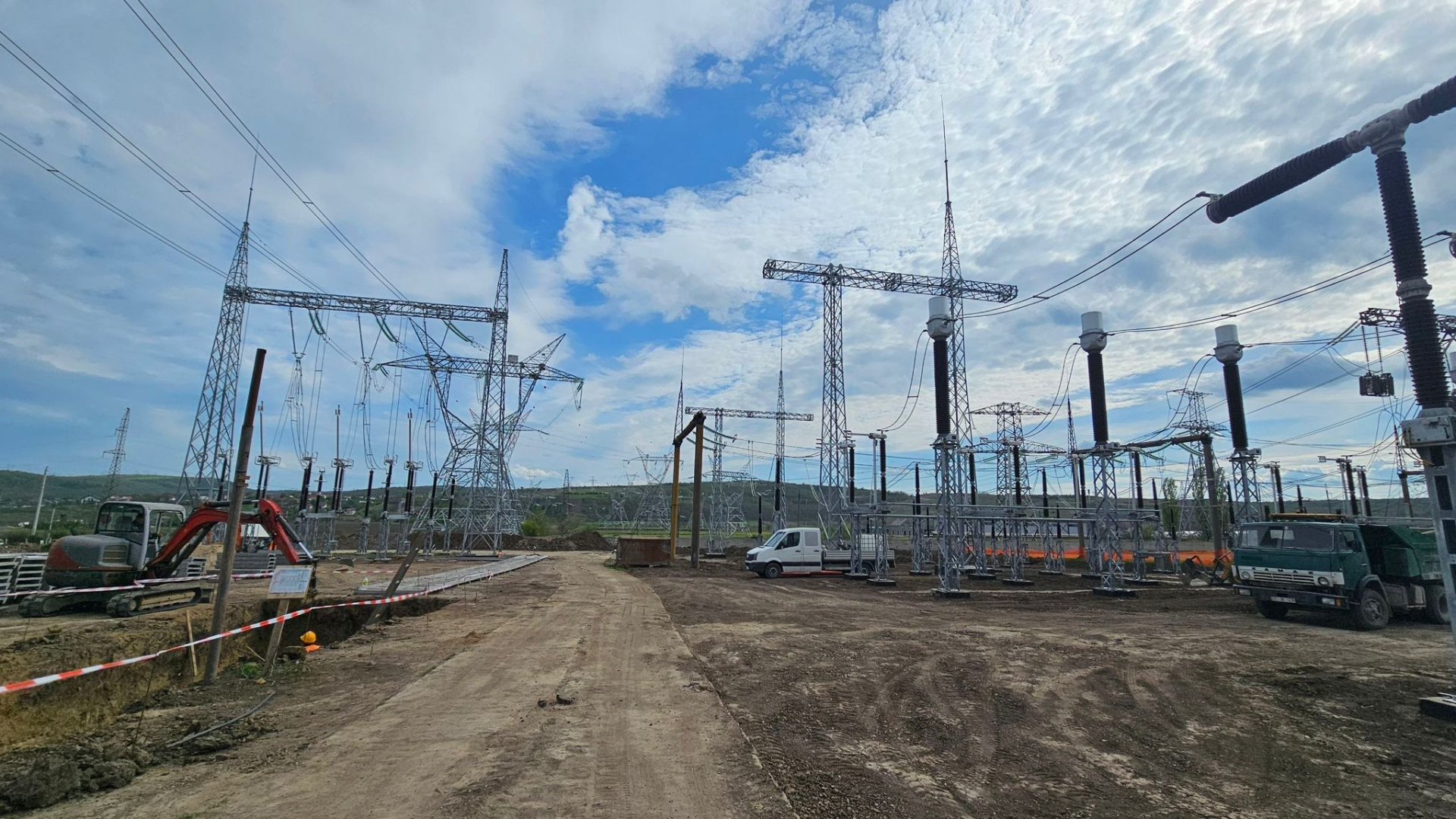

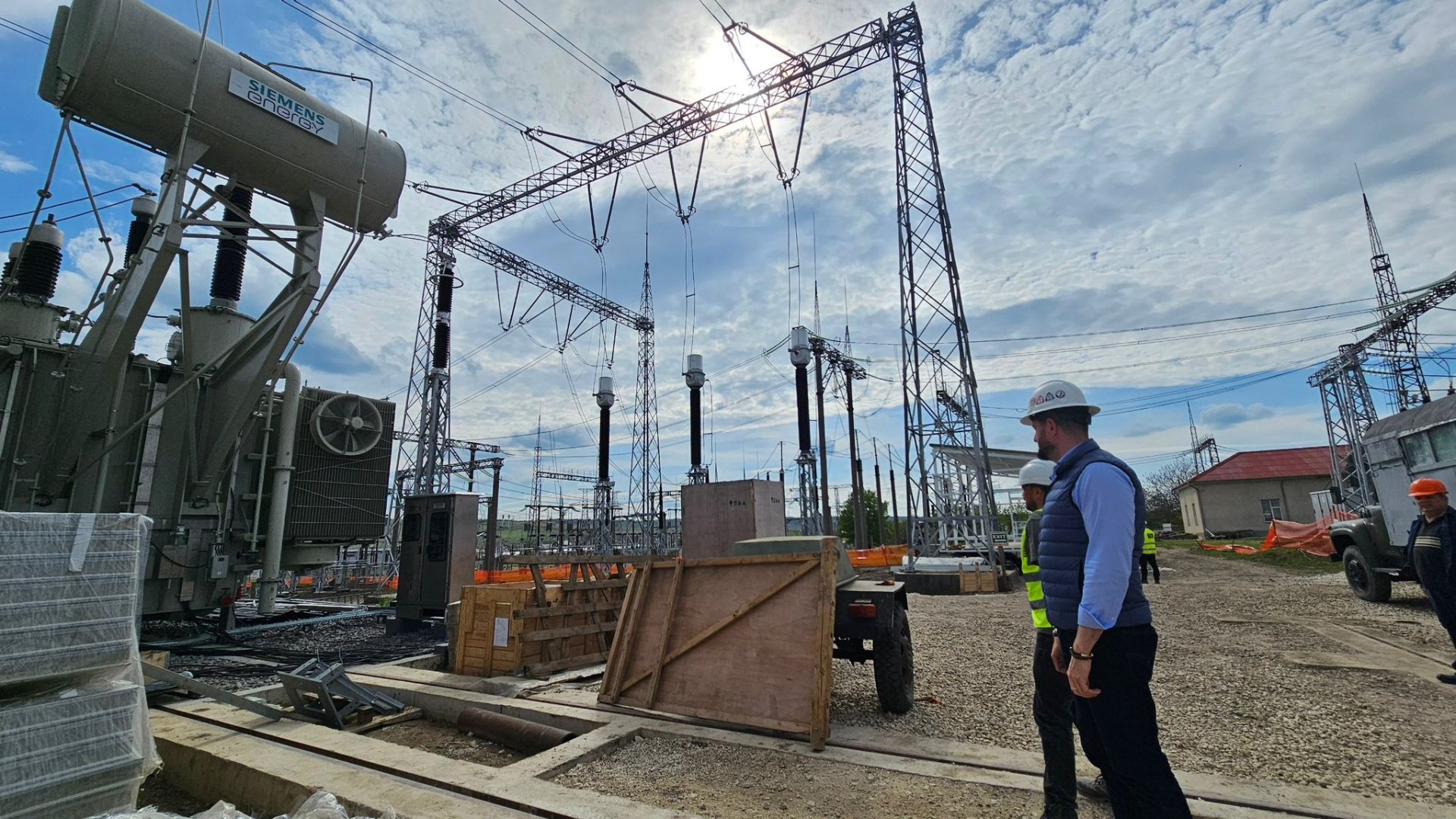

În cadrul vizitei, ministrul Junghietu a verificat progresul lucrărilor la stația electrică Vulcănești și a discutat cu reprezentanții contractorilor și ai instituțiilor responsabile despre etapele finale înainte de punerea în funcțiune a infrastructurii.

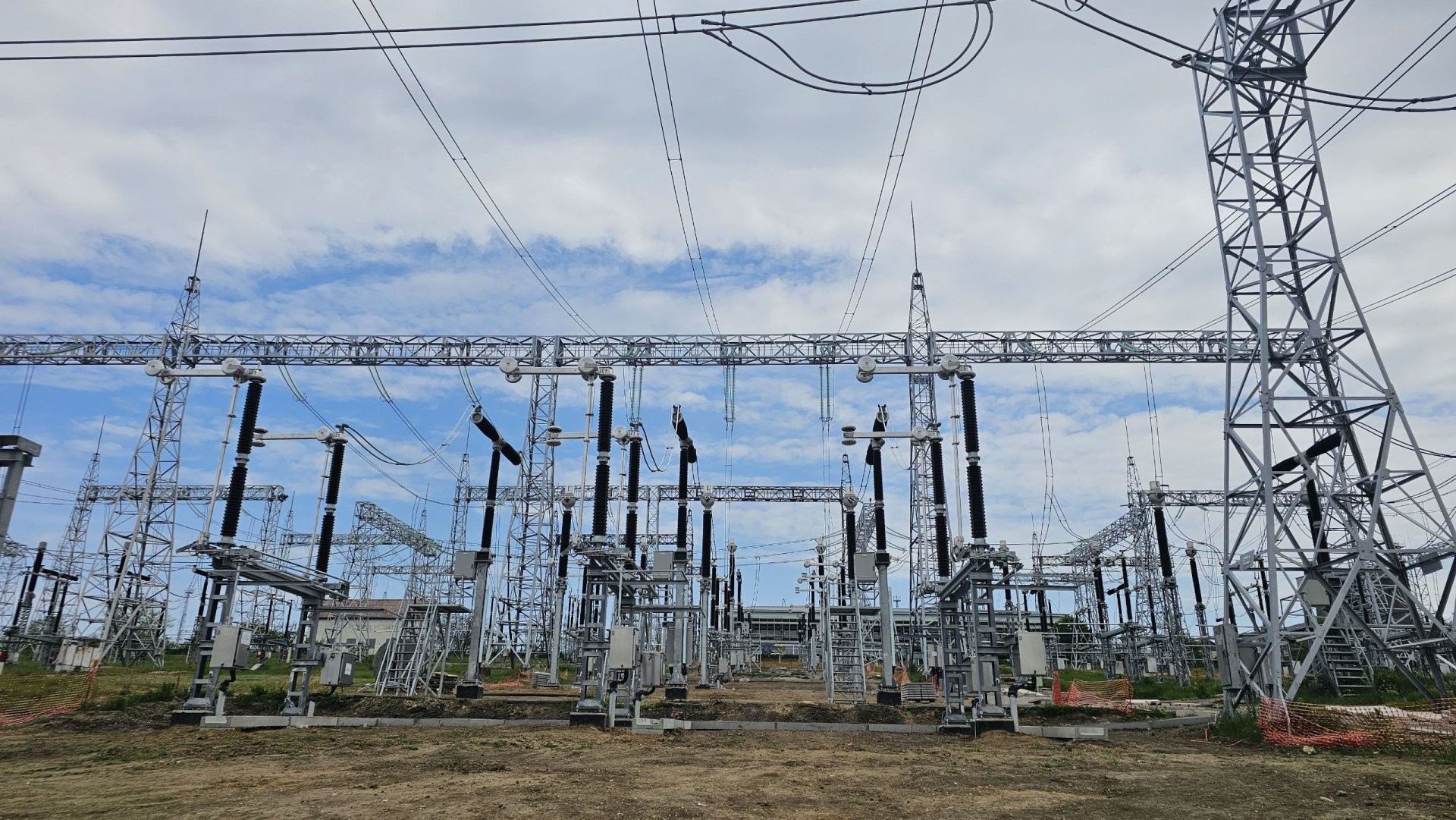

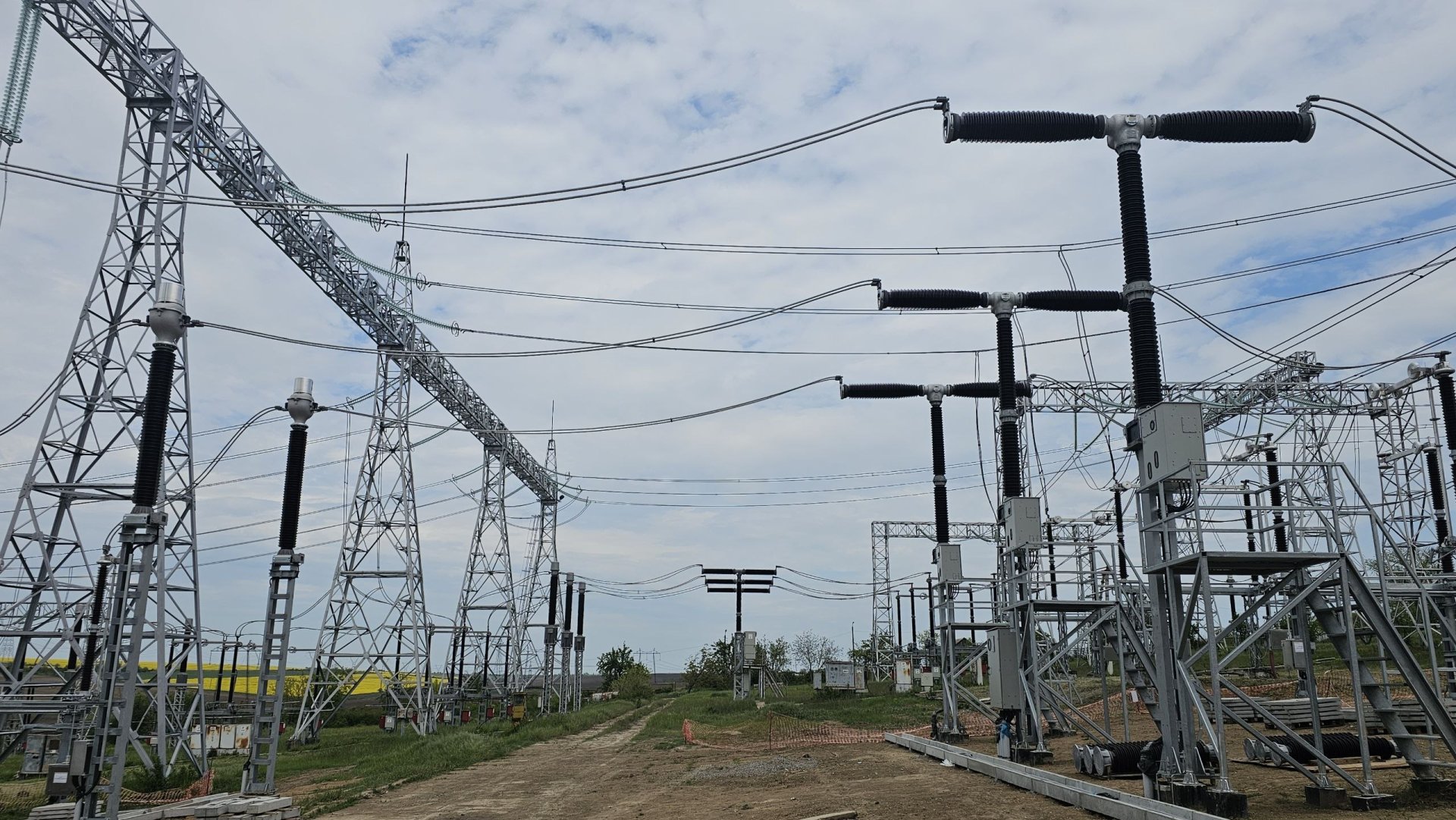

Potrivit informațiilor prezentate în șantier, la Stația Electrică Vulcănești au fost livrate ultimele echipamente primare necesare - transformatoarele de măsură - iar majoritatea acestora au fost deja instalate în cursul săptămânii curente. În paralel, echipele de muncitori finalizează tragerea conductoarelor de bare și execută ultimele lucrări de întindere a cablurilor de comandă și control.

În perioada imediat următoare urmează instalarea completă a transformatoarelor de măsură, realizarea conexiunilor secundare și demararea etapelor de punere în funcțiune a echipamentelor.

Totodată, ministrul a efectuat o vizită și la Stația Electrică Chișinău, unde se continuă lucrările de amenajare a canalelor de cabluri, construcția căminelor de tragere și executarea subtraversărilor. Totodată, se finalizează montarea și asamblarea containerului destinat sistemelor de protecție.

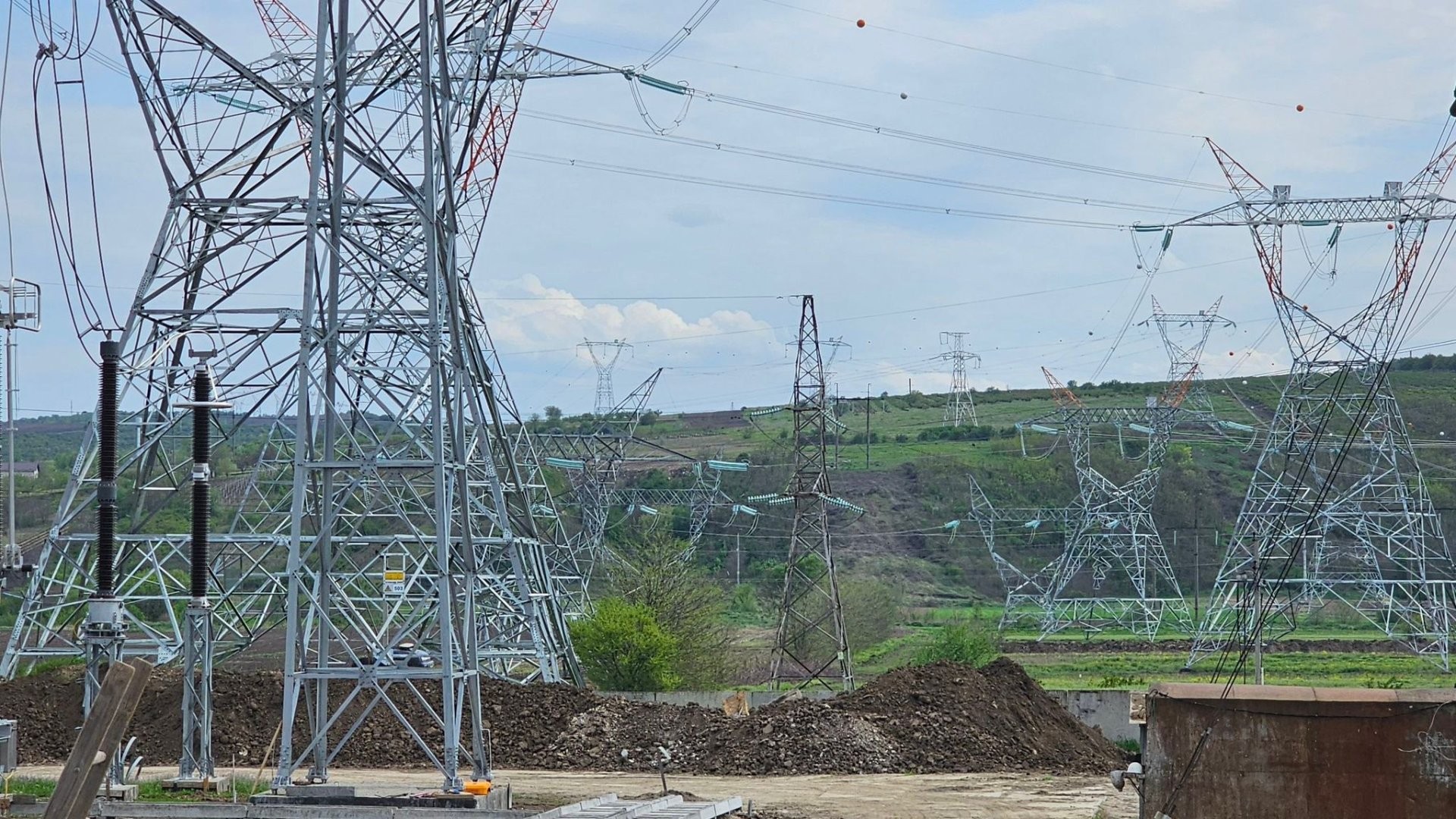

Linia electrică aeriană este finalizată integral din luna noiembrie anul trecut, iar în prezent au loc procedurile și aranjamentele necesare pentru inițierea recepției lucrărilor.

„Acest proiect este coloana vertebrală a securității energetice a Republicii Moldova pentru următoarele decenii. Intrăm în etapa finală, cea mai sensibilă și tehnică, în care fiecare detaliu contează. Am venit neanunțat pentru a vedea ritmul real al lucrărilor și gradul de pregătire din teren. Linia Vulcănești–Chișinău va permite înlocuirea liniei Vulcănești-MGRES, care prezintă vulnerabilități strategice și un grad avansat de uzură”, a declarat ministrul Energiei, Dorin Junghietu.

Linia electrică Vulcănești–Chișinău are o lungime de aproximativ 157 km și conectează Stația Electrică Vulcănești 400 kV cu Stația Electrică Chișinău 330 kV. Capacitatea de transport a liniei este de până la 630 MVA, ceea ce va permite acoperirea a peste 50% din consumul Republicii Moldova în perioadele de vârf. LEA Vulcănești – Chișinău face parte din Proiectul de Dezvoltare a Sistemului Electroenergetic al Republicii Moldova, finanțat de Grupul Băncii Mondiale. Valoarea totală a proiectului este de aproximativ 61 milioane euro, dintre care circa 27 milioane euro sunt destinate construcției liniei electrice.

Proiectul este realizat de Guvernul Republicii Moldova, prin Ministerul Energiei și UCIPE – Unitatea de Implementare a Proiectelor în Energetică, iar beneficiarul direct este Î.S. Moldelectrica.



Ultimele Știri
/ Acum 4 zile

Importurile de cărbune în Republica Moldova au scăzut cu 19%. Comercianții caută furnizori noi înainte de iarnă

/ Acum 4 zile

Republica Moldova caută alternative pentru achiziția gazelor naturale, inclusiv în Ucraina

/ Acum 4 zile

Premierul Vasile Tofan explică eșecul privatizării hotelului „Zarea” și anunță schimbări pentru viitoarele licitații

/ Acum 4 zile

Aeroportul Chișinău va avea o nouă conexiune aeriană cu Serbia

/ Acum 4 zile

Euro și dolarul se apreciază ușor

/ Acum 4 zile

Ion Dodon despre viitorul companiilor de stat și posibilitatea listării lor la bursă: „Privatizarea întreprinderilor de stat va fi examinată de la caz la caz”

/ Acum 4 zile

Şeful APP, Ion Dodon, anunță schimbări la privatizarea proprietăților statului după eșecul licitației hotelului „Zarea”

/ Acum 4 zile

Problemele producătorilor și procesatorilor de lapte, discutate la Ministerul Agriculturii

/ Acum 4 zile

Porturile de la Giurgiulești și Galați au procesat peste 2,7 milioane de tone de mărfuri în nouă luni

/ Acum 4 zile

Fermierii din Moldova vor beneficia de servicii extinse de consiliere și de noi oportunități de finanțare

/ Acum 4 zile

Serviciul Fiscal de Stat extinde accesul online la serviciile pentru contribuabili

/ Acum 4 zile

Reabilitarea drumului M5 va fi examinată prin prisma impactului asupra mediului

/ Acum 5 zile

Primăriile pot obține până la 20 de mii de dolari pentru finanțarea inovatoare a proiectelor locale

/ Acum 5 zile

Expoziția „Fabricat în Moldova” va fi organizată în perioada 27-31 ianuarie 2027. Companiile pot depune dosarele de participare
