Proiectul de construcție a Liniei electrice Vulcănești-Chișinău este realizat în proporție de 90 la sută. Dorin Junghietu: „Se lucrează intens”

Proiectul de construcție a Liniei Independenței Energetice Vulcănești–Chișinău este realizat în proporție de 90%. Cifrele au fost prezentate astăzi de ministrul Energiei, Dorin Junghietu, care a dat asigurări că linia electrică va fi dată în exploatare în termenii stabiliți, adică până la sfârșitul anului curent, informează MOLDPRES.

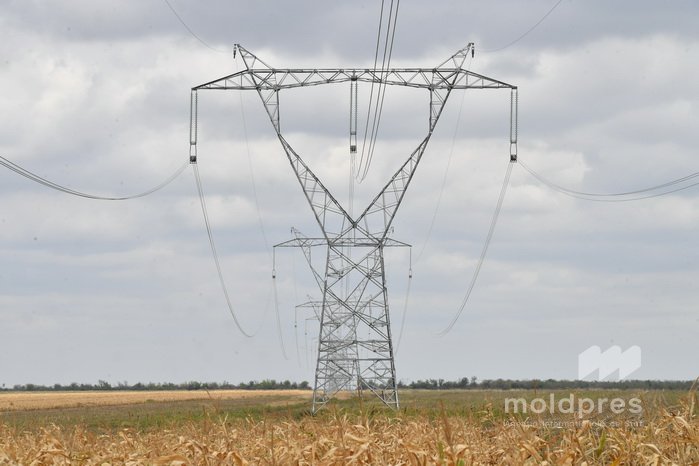

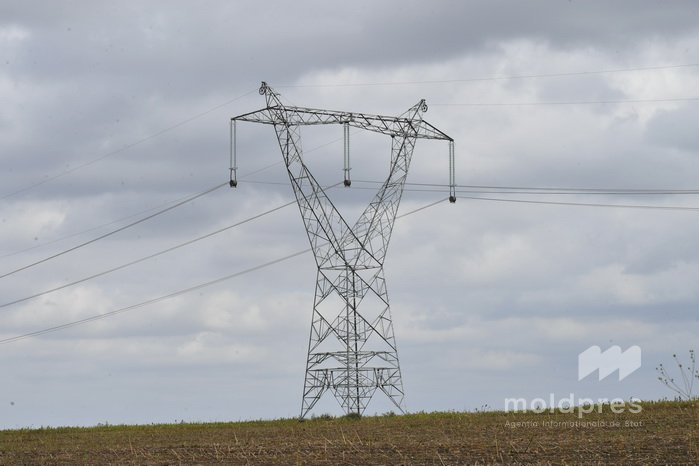

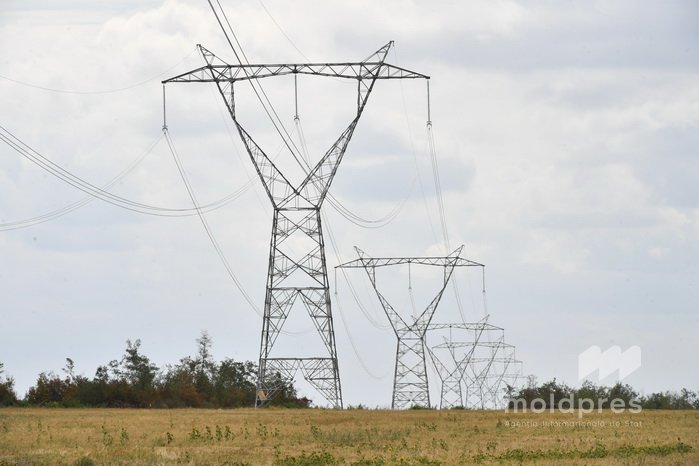

Ministrul a spus că lucrările pe șantierele Liniei electrice avansează rapid. Chiar astăzi, oficialul a efectuat o vizită la Stația Electrică Chișinău, care este parte componentă a acestui proiect.

„Proiectul are trei componente: linia, Stația electrică Vulcănești și Stația Chișinău. Componenta care include Linia electrică este finalizată în proporție de 90 la sută. Respectiv, Linia avansează cu pași rapizi, lucrurile evoluează foarte bine și sunt mulțumit de realizările atinse până la acest moment. În plus, astăzi am fost în preajma Stației Chișinău, unde e un șantier imens, se lucrează intens la instalarea pilonilor a conductorilor, se avansează foarte rapid”, a declarat ministrul, la o conferință de presă.

Lucrările de construcție a LEA Vulcănești-Chișinău au început efectiv în aprilie 2024 și sunt parte a Proiectului de Dezvoltare a Sistemului Electroenergetic, finanțat de Grupul Băncii Mondiale. Valoarea acestuia este de 61 mln euro, dintre care circa 27 de mln euro sunt pentru construcția Liniei.

LEA Vulcănești–Chișinău, cu o lungime de 157 km, va include peste 500 de piloni și 1500 km de conductoare pe cele trei faze, creând o legătură strategică între sudul și centrul țării. Proiectul traversează opt raioane și 35 de localități. În funcție de regimul sistemului electroenergetic, linia va putea asigura tranzitul unui flux de până la 630 MVA de putere, ceea ce ar putea satisface necesitatea a 50% din consumul de energie în perioada de consum maxim.

Construcția Liniei electrice Vulcănești-Chișinău este un proiect de importanță strategică pentru securitatea energetică a țării noastre. Noua linie electrică va permite transportul energiei electrice din România sau alte piețe europene spre Chișinău, fără a trece prin Centrala electrică moldovenească, situată în regiunea transnistreană.



Ultimele Știri
/ Acum 2 zile

Vicepremierul Eugeniu Osmochescu, despre Conferința investițională „Republica Moldova-UE”: „Vor fi anunțate mai multe acorduri de investiții”

/ Acum 2 zile

Moldelectrica va fi reorganizată pentru alinierea la standardele europene

/ Acum 2 zile

MDED a lansat programul guvernamental „Reușim”, pentru crearea unui mediu de afaceri mai simplu și mai competitiv

/ Acum 2 zile

Subvenții în valoare de peste 31 de milioane de lei pentru agricultori, autorizate în ultima săptămână de AIPA

/ Acum 3 zile

Circa 19 mii de tone de benzină și motorină, importate în ultima săptămână în Republica Moldova

/ Acum 3 zile

Peste 846 de milioane de lei, acumulate de Serviciul Vamal la buget timp de o săptămână

/ Acum 3 zile

Euro și dolarul se apreciază la început de săptămână

/ Acum 5 zile

FOTO // Vernisajul Vinului de Primăvară a reunit la Chișinău 66 de vinării și peste 500 de vinuri

/ Acum 5 zile

Autoritățile vor reguli mai dure împotriva construcțiilor ilegale. INST ar putea primi competențe sporite pentru oprirea rapidă a lucrărilor

/ Acum 5 zile

Republica Moldova și Ucraina consolidează cooperarea în domeniul energetic și stabilesc prioritățile pentru pregătirea de următorul sezon rece

/ Acum 5 zile

Conferința investițională „Republica Moldova - UE”, organizată pe 4 iunie, va fi deschisă de președinta Maia Sandu, comisara europeană, Marta Kos, și premierul Alexandru Munteanu

/ Acum 5 zile

Ziua națională a medicului veterinar: crește numărul tinerilor care aleg să facă o carieră în domeniu

/ Acum 5 zile

Motorina se ieftinește în weekend

/ Acum 5 zile

Soluții pentru consolidarea lanțului valoric al industriei laptelui, analizate pe platforma MAIA
