Продолжаются строительные работы на воздушной линии электропередачи Вулканешты–Кишинев. Строительная площадка протянулась примерно на 95 км

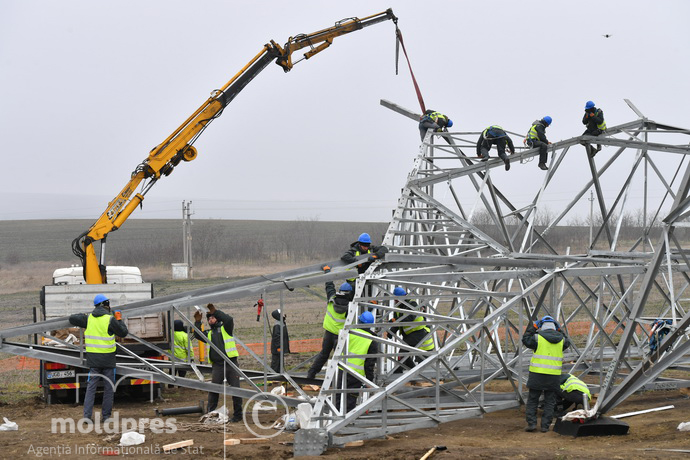

Продолжаются работы по строительству воздушной линии электропередачи Вулканешты-Кишинев: ведутся работы по обустройству фундаментов, а также монтажу и установке опор. Строительная площадка протянулась на расстояние около 95 км, в работах задействовано более 170 рабочих, передает МОЛДПРЕС.
Как отметили в Управлении по реализации энергетических проектов (UCIPE), в настоящее время в работах задействовано восемь бригад рабочих общей численностью более 170 человек. Проводятся фундаментные работы, сборка и установка опор в двух направлениях: в сторону Кишинева и в сторону Вулканешт.
Параллельно ведутся работы и на Кишиневской ГРЭС, где завершается устройство фундаментов под монтаж оборудования. Следующий этап — монтаж металлоконструкций и монтаж электрооборудования. Как уточнили в UCIPE, новые электроустановки будут охватывать площадь до двух гектаров.
Власти заверяют, что линия будет завершена и подключена к инфраструктуре Moldelectrica через Вулканештскую и Кишиневскую электростанции к концу этого года.
Строительные работы на ВЛ Вулканешты-Кишинев фактически начались в апреле 2024 года и являются частью Проекта развития энергосистемы, финансируемого Группой Всемирного банка. Его стоимость составляет 61 миллион евро, из которых около 27 миллионов евро идут на строительство линии.
Строительство линии электропередачи Вулканешты-Кишинев является проектом стратегического значения для энергетической безопасности нашей страны. Новая линия электропередачи позволит транспортировать электроэнергию из Румынии или других европейских рынков в Кишинев, в обход Молдавской ГРЭС, расположенной в Приднестровском регионе.
Срок поверки электронных счетчиков электроэнергии могут продлить для повышения эффективности затрат
«Energocom» в июле заплатил в среднем 133,86 евро за МВт⋅ч электроэнергии
DOC // Опубликовано в Monitorul Oficial. Железнодорожные перевозки можно будет софинансировать для повышения мобильности в населённых пунктах
ФОТОГАЛЕРЕЯ // Дорога Арионешть–Отачь открыта для движения после реконструкции
Energocom зарезервировал необходимый объём электроэнергии на сегодня: «Доступная на внешних рынках энергия по-прежнему дороже, особенно в часы пик»
ФОТО// Открыто движение по новому участку дороги R8.1 между Арионешть и Отачь
Рассматриваемые решения направлены на то, чтобы граждане получили доступ к безопасным, регулярным и доступным услугам, ответили власти автоперевозчикам
Снижаются цены на топливо: литр бензина стоит меньше 30 леев
Пострадавшие от прошлогодней засухи фермеры получают финансовую поддержку свыше 1400 леев за каждый гектар
ANSA: Страна происхождения продуктов питания с 10 августа должна быть обязательно указана на ценниках в магазинах
Премьер Василе Тофан на Форуме диаспоры: «Мы должны улучшить жизнь людей и перезапустить двигатели экономики»
ВИДЕО // Moldelectrica: конечные потребители не пострадали из‑за аварии на линии Бельцы–Днестровск. Ремонтные работы будут выполнены в приоритетном режиме
Линия электропередачи 330 кВ Бельцы–Днестровск серьёзно повреждена в результате разгула стихии
Премьер Василе Тофан: «Задача этого правительства — сдержать рост цен на недвижимость»
Ассоциациям собственников упростят доступ к кредитам на модернизацию многоквартирных домов
Майя Санду встретилась с Лилией Нягу и Асей Андрух-Скорпан: «Смелый поступок тех, кто писал лозунги на румынском языке на стенах зданий Кишинёва, должен быть сохранён как урок принципиальности»
"Жёлтый код" пожарной опасности на 15–21 августа. Рекомендации специалистов
73-летнюю жительницу Дурлешт обманом убедили продать квартиру и передать мошенникам 61 000 евро
Избран главный раввин еврейской общины Республики Молдова
Молдавские пожарные участвуют в тушении крупного лесного пожара в Греции
DOC // Приватизация гостиницы «Заря» продлена до 20 октября 2026 года
DOC // Стратегическая программа развития сектора аквакультуры 2026–2030 опубликована в Monitorul Oficial
Линия электропередачи Бельцы–Днестровск снова введена в эксплуатацию
Республика Молдова увеличила мощности по производству возобновляемой энергии почти на 94 МВт в первой половине года
План строительства нового центра технологий и инноваций Moldova HiTech Park представлен в Ставченах
НМСК авансом перечислила свыше одного миллиарда леев за медицинские услуги, предоставляемые гражданам в августе
Премьер-министр Василе Тофан встретился с молодёжью, участвующей в Программе стажировок на госслужбе правительства и Евросоюза
Генеральный инспекторат полиции сообщает о новых случаях мошенничества. Жительница Бельц передала незнакомцам 950 000 леев и 15 000 евро
Унгенская районная больница получит при поддержке Японии офтальмологический операционный микроскоп
Национальная филармония снова на повестке дня Министерства культуры. Дан Суручану: «Мы ежедневно ищем решения для этого учреждения»
