Fundațiile pentru pilonii Liniei electrice Vulcănești–Chișinău sunt finalizate în proporție de 80%

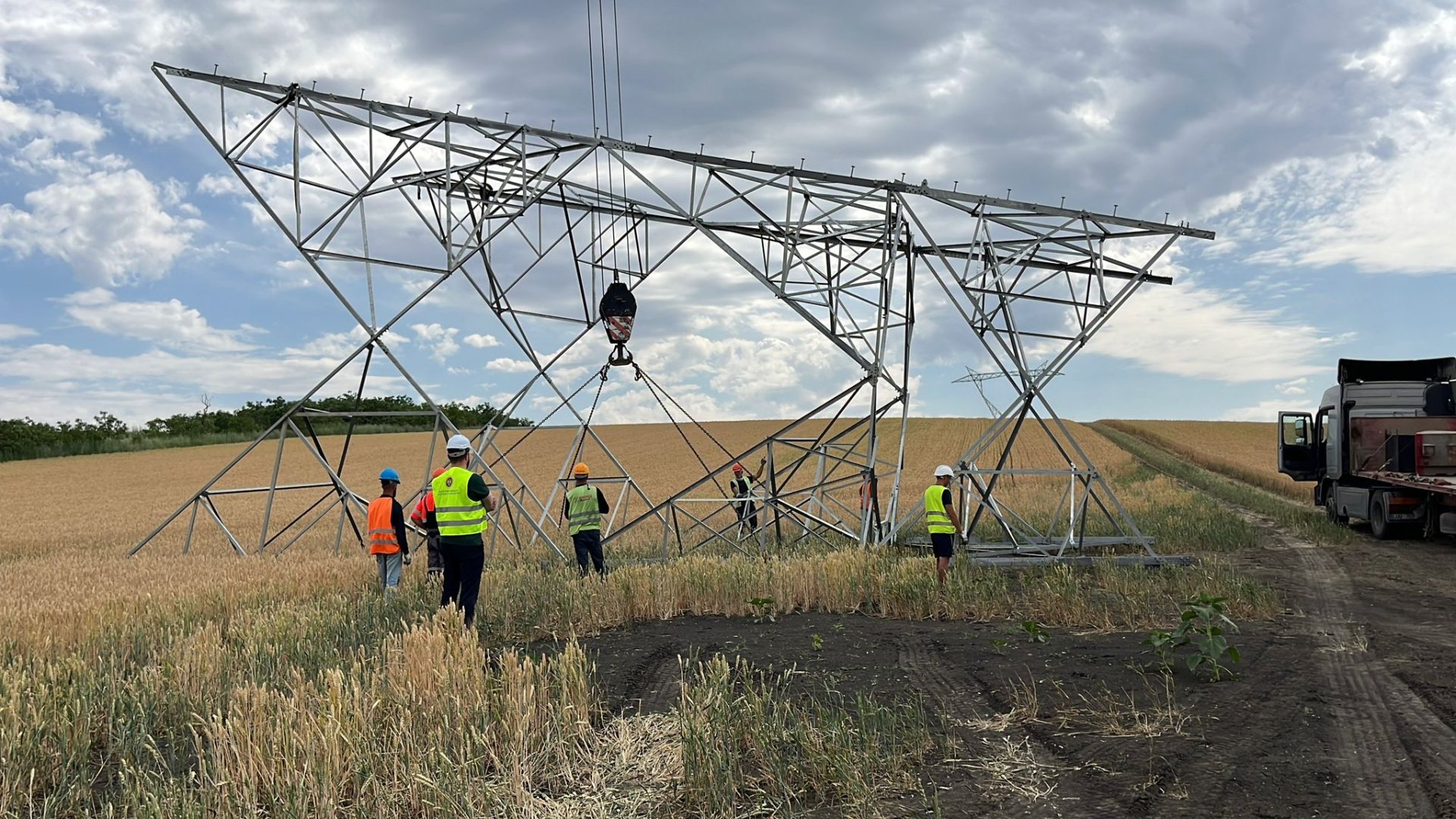

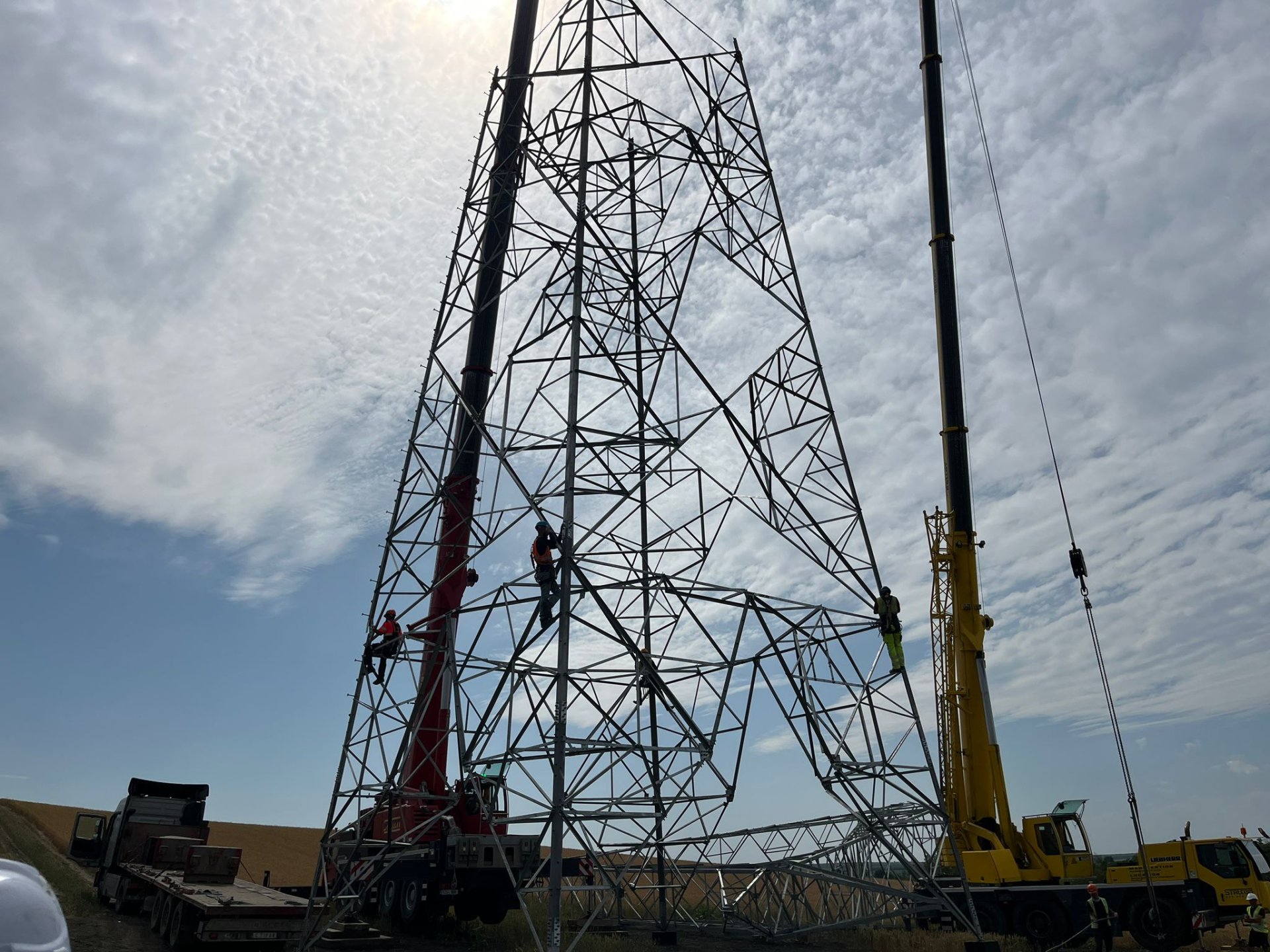

Șantierul de construcție al Liniei Independenței Energetice de 400 kV Vulcănești–Chișinău se întinde pe o distanță de peste 135 de kilometri în ambele direcții. Până în prezent, au fost asamblați 224 de piloni, ceea ce reprezintă aproximativ 44% din total. Totodată, lucrările de realizare a fundațiilor sunt finalizate în proporție de 80%, adică peste 405 structuri executate, informează MOLDPRES.

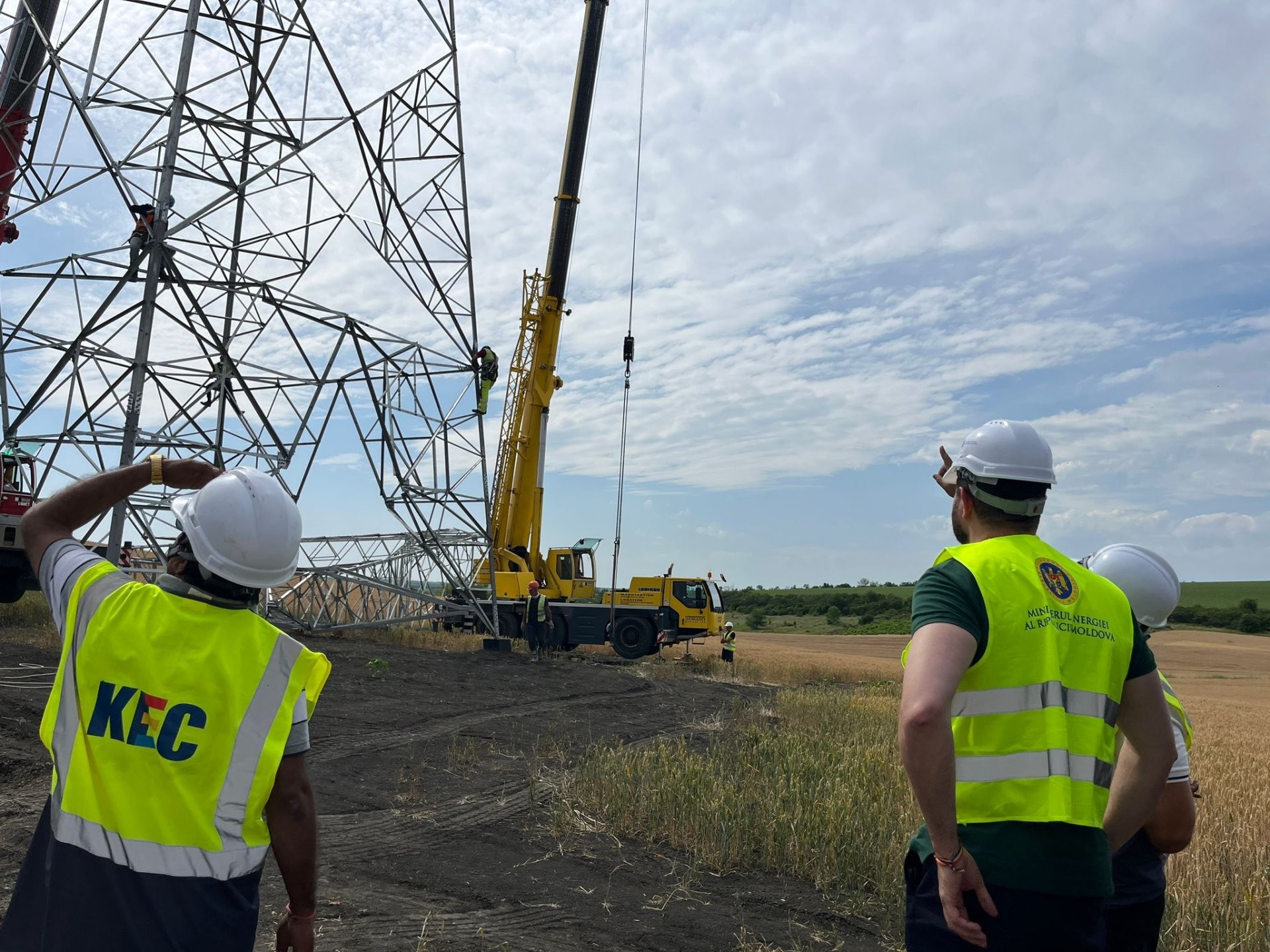

Datele au fost prezentate astăzi de Ministerul Energiei, după ce ministrul Dorin Junghietu a efectuat o vizită pe șantier pentru a analiza cum decurg lucrările.

Totodată, recent, la Congaz, raionul Comrat, au început lucrările de pregătire pentru întinderea conductorului. Pe șantier se lucrează simultan în raionul Hâncești, pe de o parte, și în zona Vulcănești, din celălalt capăt, la doar un kilometru de Stația Electrică Vulcănești, unde sunt în curs lucrări de modernizare a infrastructurii.

Concomitent, sunt executate lucrări inclusiv în UTA Găgăuzia și raioanele Leova, Cahul, Taraclia, Cimișlia și Hâncești. Muncitorii lucrează etapizat și coordonat pentru a respecta graficul stabilit, a subliniat Ministerul Energiei.

În paralel, la Stația Electrică Chișinău, unde linia de 400 kV urmează a fi conectată, a fost deja livrat un sistem modern de monitorizare a parametrilor tehnici ai fiecărei faze de autotransformator, ce urmează a fi instalat în perioada imediat următoare. De asemenea, se află în faza finală instalarea separatoarelor de 330 kV.

Lucrările de construcție a LEA Vulcănești-Chișinău au început efectiv în aprilie 2024 și sunt parte a Proiectului de Dezvoltare a Sistemului Electroenergetic, finanțat de Grupul Băncii Mondiale. Valoarea acestuia este de 61 mln euro, dintre care circa 27 de mln euro sunt pentru construcția Liniei.

Linia Electrică Aeriană de 400 kV va avea o lungime de 157 de kilometri. Astfel, peste 500 de piloni și 1500 de kilometri de conductoare vor face o legătură strategică dintre sud și centru prin intersectarea a opt raioane și 35 de localități. În funcție de regimul sistemului electroenergetic, linia va putea asigura tranzitul unui flux de până la 630 MVA de putere, ceea ce ar putea satisface necesitatea a 50% din consumul de energie în perioada de consum maxim.

Construcția Liniei electrice Vulcănești-Chișinău este un proiect de importanță strategică pentru securitatea energetică a țării noastre. Noua linie electrică va permite transportul energiei electrice din România sau alte piețe europene spre Chișinău, fără a trece prin Centrala electrică moldovenească, situată în regiunea transnistreană.
