ВИДЕО // Строительство фундаментов под опоры воздушной линии Вулканешты–Кишинёв выполнено на 96%

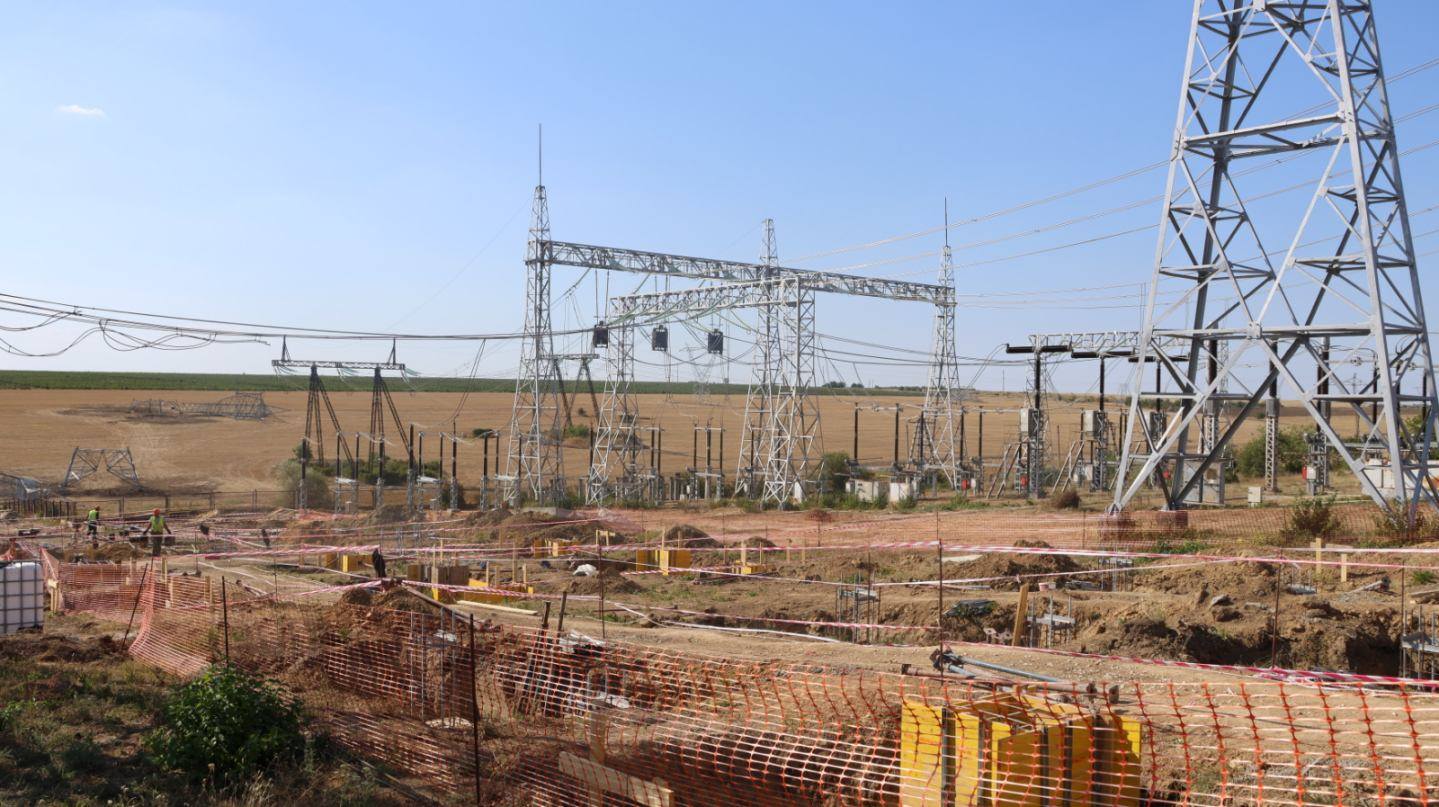

Строительство фундаментов под 486 опор воздушной линии электропередачи Вулканешты-Кишинёв выполнено на 96%. При этом 83% опор уже смонтированы, а уровень монтажа составляет 73%. Эти данные были представлены в ходе визита регионального менеджера Группы Всемирного банка Ульриха Шмитта на строительные площадки Вулканештской линии и электростанции, передает МОЛДПРЕС.
Параллельно с работами по опорам бригады рабочих также ведут работы по установке проводов. На сегодняшний день уложено 45 км проводов.
В ходе визита Ульрих Шмитт отметил активный темп работ и достигнутый прогресс, подчеркнув стратегическое значение проекта для энергетической безопасности и независимости Республики Молдова.
«Этот проект крайне важен для укрепления национальной энергетической системы и повышения устойчивости Молдовы. Как никогда ранее, нам необходимо ускорить эти инвестиции для обеспечения безопасного и устойчивого будущего энергетического сектора», — заявил Ульрих Шмитт.
Менеджера Группы Всемирного банка в Молдове сопровождал заместитель директора ГП Moldelectrica Серджиу Кармански, который отметил, что линия электропередачи Вулканешты–Кишинёв — важный инвестиционный проект для модернизации энергетической инфраструктуры и создания более безопасных и стабильных соединений.
В свою очередь, директор Группы по внедрению энергетических проектов (UCIPE) Руслан Суруджиу подчеркнул, что проект реализуется в соответствии с графиком, согласованным со всеми заинтересованными сторонами, и видимый прогресс на обоих концах линии электропередачи свидетельствует о самоотверженной работе команд.
«Завершение строительства линии Вулканешты-Кишинёв повысит надёжность энергосистемы и будет способствовать повышению энергоэффективности Республики Молдова. Мы прилагаем все усилия для того, чтобы все работы были завершены в установленные сроки», — заявил директор UCIPE.
После посещения объекта он объявил, что на Вулканештской электростанции работы по устройству фундамента выполнены на 50%, а на Кишинёвской электростанции ведется предмонтажная проверка автотрансформатора.
Строительство ВЛ Вулканешты-Кишинёв началось в апреле 2024 года и является частью проекта «Развитие энергосистемы», финансируемого Группой Всемирного банка. Его стоимость составляет 61 миллион евро, из которых около 27 миллионов евро выделены на строительство линии.
Новая линия электропередачи позволит транспортировать электроэнергию из Румынии и других европейских рынков в Кишинёв, минуя Молдавскую ГРЭС, расположенную в Приднестровском регионе.
ВИДЕО // В Ставченах построят первый в Молдове парк передовых технологий — Moldova HiTech Park
Более 150 компаний примут участие в первой национальной выставке "Местный продукт"
Стоимость литра бензина опустится ниже 23 леев
НАРЭ: «Молдовагаз» начнет поставки природного газа в Приднестровский регион до конца марта 2026 года
В Кишинёве к 2030 году появится новая высокоэффективная когенерационная установка
Фермеры получают новые выплаты в размере более 9,6 млн. леев
Более 2000 семей приобрели новую бытовую технику за первые десять дней с момента запуска нового этапа программы «ЭкоВаучер»
НКФР предупреждает о мошеннических схемах с криптовалютой, продвигаемых в WhatsApp и Telegram
Правительство инвестирует 2,5 млрд леев в модернизацию десятков населенных пунктов Республики Молдова
Европейские лидеры приедут в Республику Молдова в День независимости и День румынского языка
Президент Молдовы встретилась с послом ЕС
ФОТОГАЛЕРЕЯ // В парламенте открылась выставка украинского фотографа Сергея Химиуша «Непобежденные: свет сквозь тьму»
ВИДЕО // Строительство фундаментов под опоры воздушной линии Вулканешты–Кишинёв выполнено на 96%
Министр энергетики: «Возможная корректировка тарифов на газ будет проанализирована по завершении закупок»
DOC// Российские кинокритик Антон Долин и журналист Глеб Пьяных стали гражданами Республики Молдова. Указ президента опубликован в "Официальном мониторе"
Примар Комрата обвиняет руководство АТО Гагаузия в саботаже развития региона: «Нас спасают правительство Республики Молдова и ЕС»
Крупные проекты, поддерживаемые государством, меняют облик села Кириянка Страшенского района — «небольшого, но активного сообщества»
DOC // В Молдове будет создан Национальный координационный центр по защите критической инфраструктуры
Четыре судьи назначены на должности в Центральной и Северной апелляционных палатах. Президентский указ опубликован в "Monitorul Oficial"
DOC // Беспилотники, незаконно пересекающие воздушное пространство Республики Молдова, могут быть уничтожены
Бывший министр юстиции Владимир Чеботарь включен в список лиц, связанных с Владимиром Плахотнюком. Реакция Чеботаря: это акт злоупотребления и запугивания
Работы по строительству линии электропередачи Страшены–Гутинаш будут признаны общественно полезными и представляющими национальный интерес
С 2026 года фермеры получат доступ к новому финансированию для модернизации сельхозтехники при поддержке Японии
Венгрия занимает восьмое место среди основных торговых партнёров Молдовы в ЕС. Двусторонний товарооборот в 2024 году превысил 203 млн долларов
Премьер-министр: Леовский район модернизируется за счет инвестиций в инфраструктуру, здравоохранение и образование
