ro



Economie
04 Iunie, 2026 / 05:24
/ 27 Mai, 2025

A început instalarea primelor echipamente la Stația Electrică Chișinău. Dorin Junghietu: „Lucrările progresează, în pofida condițiilor meteo nefavorabile”

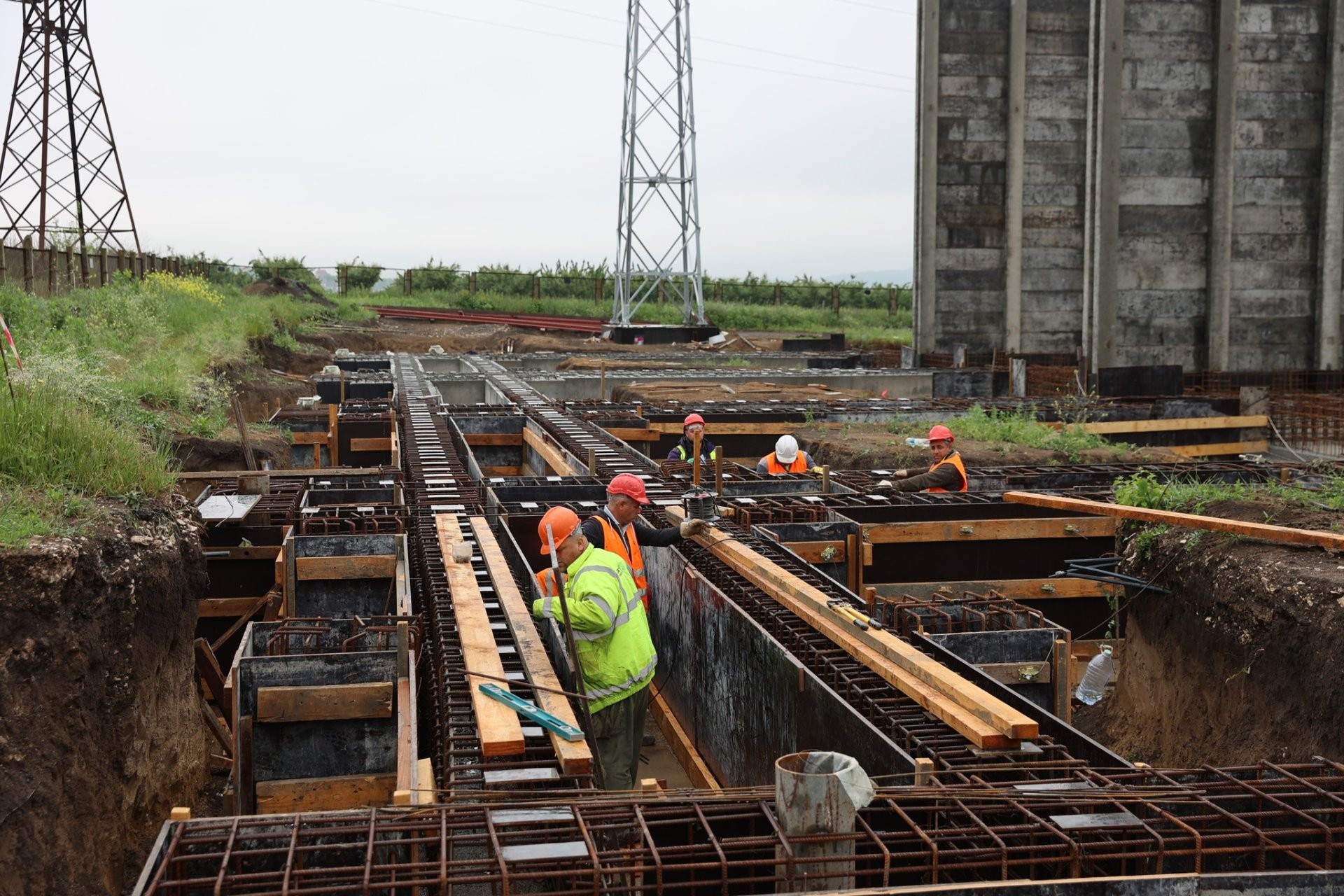

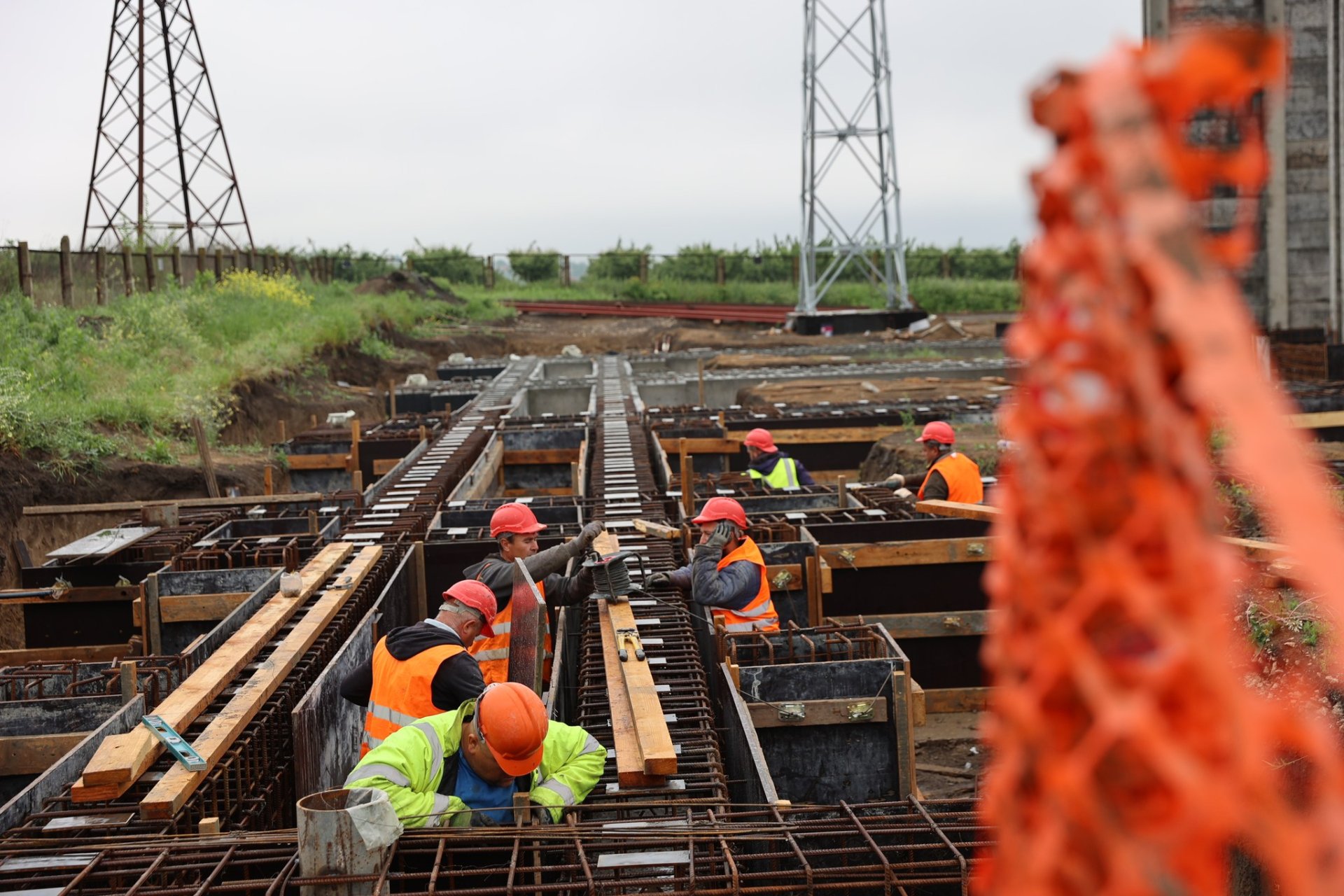

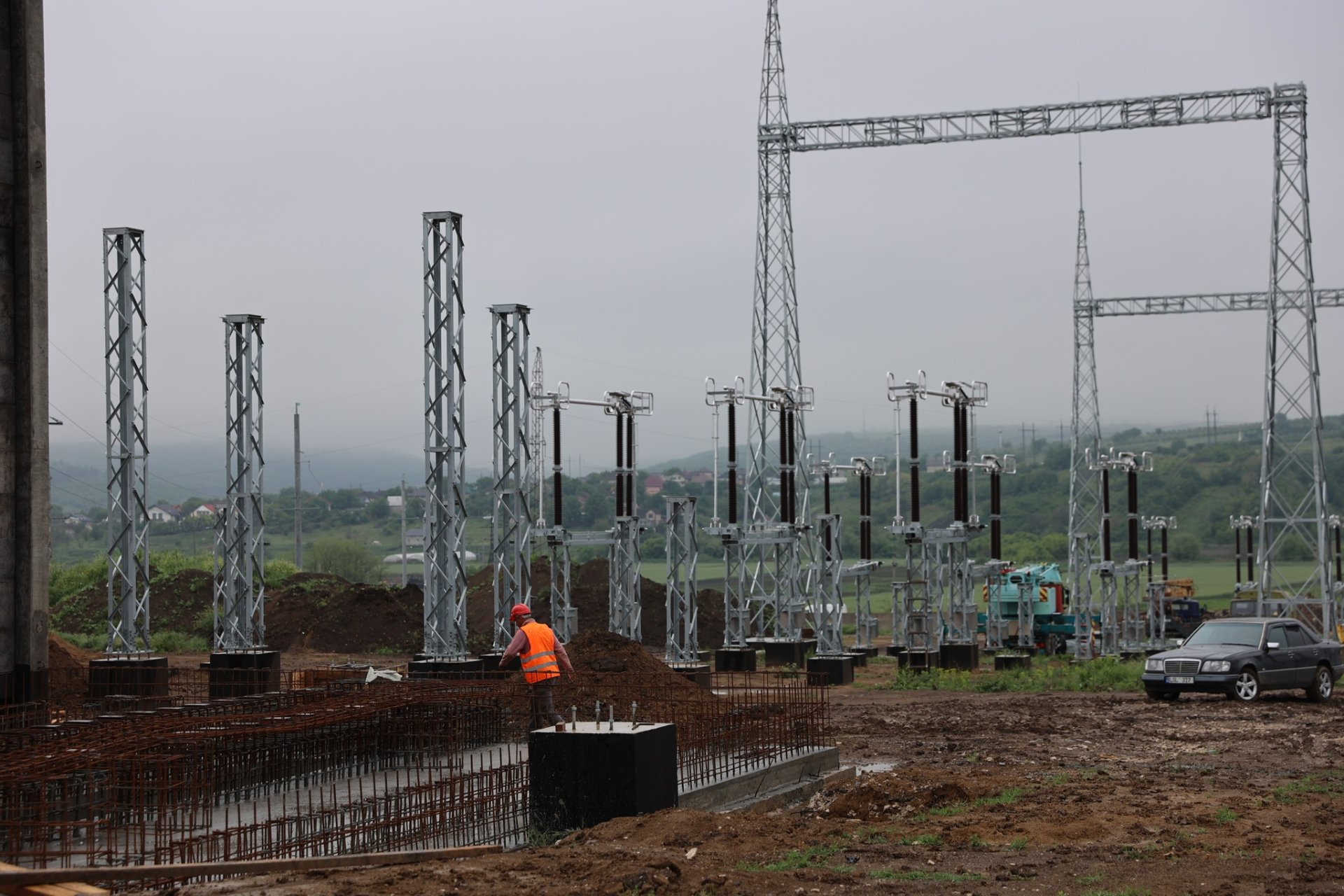

La Stația Electrică Chișinău sunt desfășurate lucrări de construcție a fundațiilor și a structurilor metalice la echipamentele de 400 și 330 kV. Totodată, are loc ultima etapă de betonare la fundația autotransformatorului, iar echipele de muncitori au început instalarea primelor echipamente primare – separatoarele de 400 și 330 kV, transmite MOLDPRES.

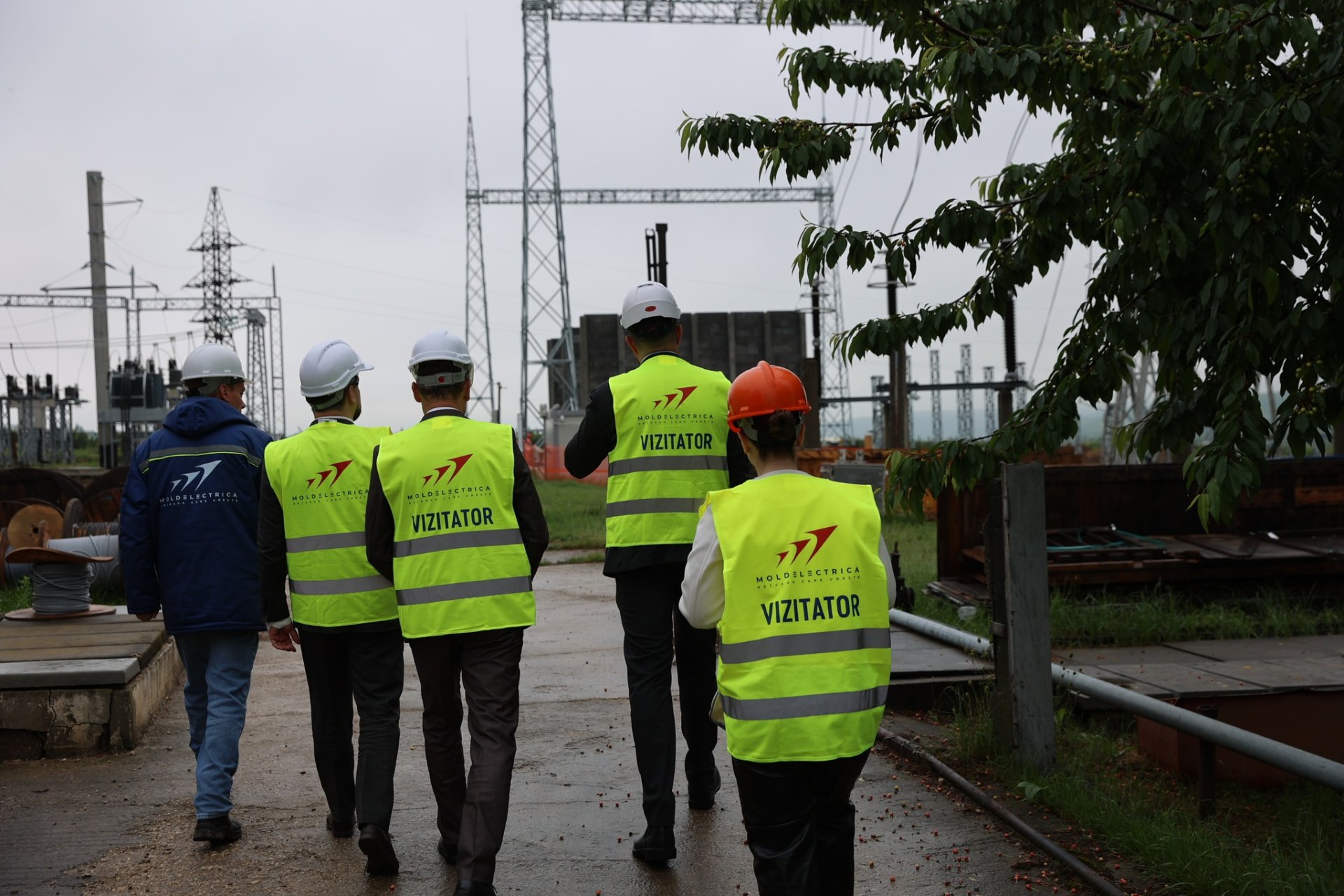

Ministrul Energiei, Dorin Junghietu, a mers în vizită la Stația Electrică Chișinău pentru a vedea cum decurg lucrările. Oficialul a afirmat că acestea progresează într-un ritm susținut, în ciuda condițiilor meteorologice nefavorabile din ultimele săptămâni.

„Acest proiect demonstrează determinarea noastră de a consolida securitatea energetică a Republicii Moldova. Ne apropiem tot mai mult de finalizarea Liniei Vulcănești–Chișinău – un obiectiv strategic pentru independența noastră energetică”, a declarat Dorin Junghietu.

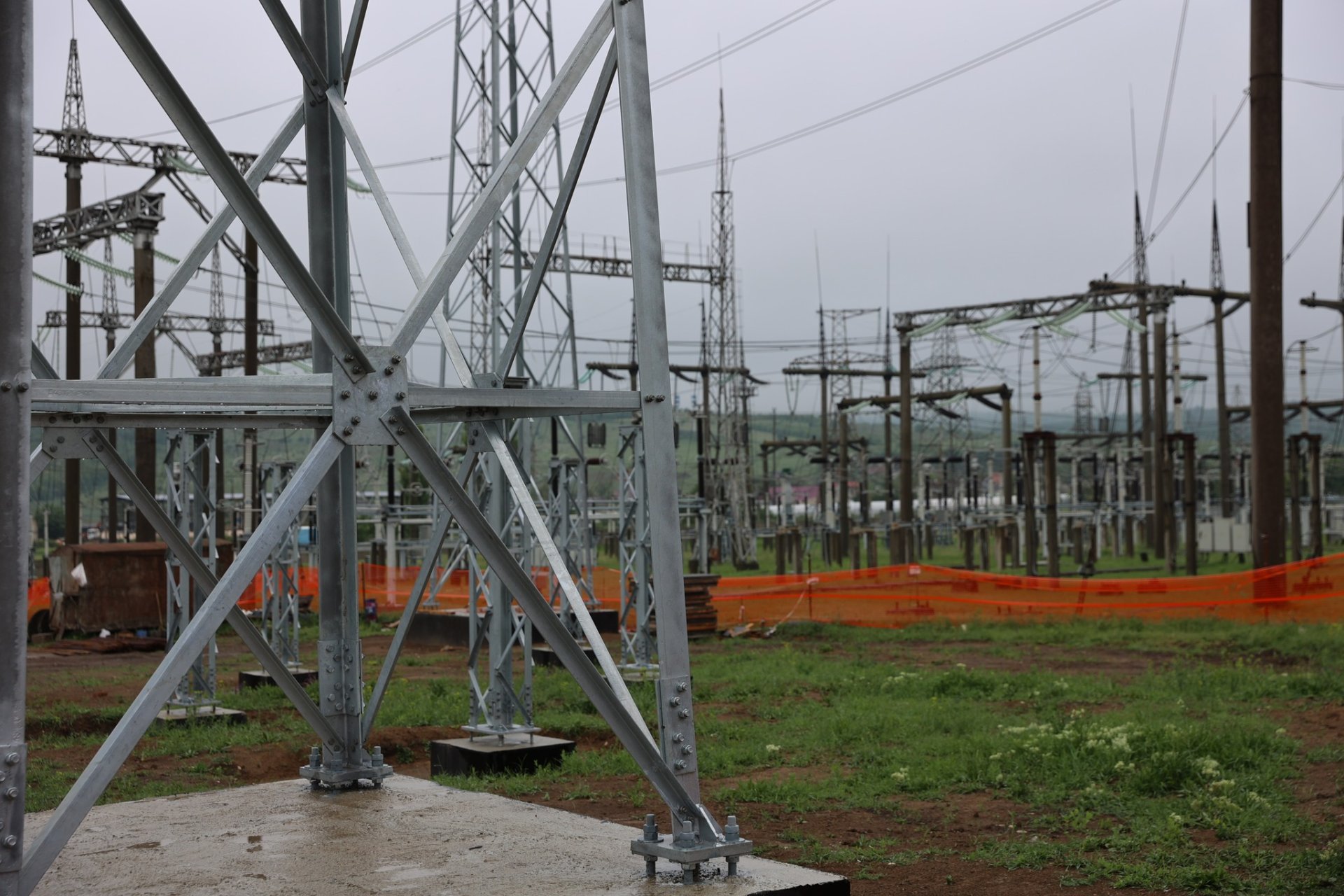

În același timp, la celălalt capăt de linie – la Stația electrică Vulcănești - sunt în plină desfășurare lucrările de proiectare, între timp fiind demarate lucrările pregătitoare de organizare a șantierului. Ministerul Energiei a anunțat că, începând cu luna iunie curent, vor fi derulate lucrările de construcție.

Modernizarea Stației Electrice Chișinău, de comun cu extinderea Stației Electrice Vulcănești vor permite racordarea Liniei Electrice Aeriene (LEA) Vulcănești – Chișinău la infrastructura electroenergetică din zona de sud și centru a țării, inclusiv a municipiului Chișinău.

În ceea ce privește lucrările de construcție a Liniei independenței energetice Vulcănești-Chișinău, directorul Unității Consolidate pentru Implementarea și Monitorizarea Proiectelor în domeniul Energeticii (UCIPE), Ruslan Surgiu, a informat că muncitorii au ajuns în raionul Hâncești, pe de o parte, și în apropiere de Vulcănești – din celălalt capăt. Astfel, șantierul se extinde pe o distanță de peste 130 de km în ambele direcții: spre Vulcănești și spre Chișinău.

În total, a fost finalizată asamblarea a unui număr de 177 de piloni și 384 de fundații. La momentul actual sunt implicate mai multe echipe de muncitori, cu până la 200 de oameni. Totodată, compania contractată planifică să antreneze în timpul apropiat câteva echipe suplimentar.

Linia Electrică Aeriană de 400 kV va avea o lungime de 157 de kilometri. Astfel, peste 500 de piloni și 1 500 de kilometri de conductoare vor face o legătură strategică dintre sud și centru prin intersectarea a opt raioane și 35 de localități.

Lucrările de construcție a LEA Vulcănești-Chișinău au început efectiv în aprilie 2024 și sunt parte a Proiectului de Dezvoltare a Sistemului Electroenergetic, finanțat de Grupul Băncii Mondiale. Valoarea acestuia este de 61 mil de euro, dintre care circa 27 de mil de euro sunt pentru construcția liniei.

Citește și: VIDEO // Linia Vulcănești-Chișinău va avea 503 piloni metalici, cu o greutate cumulată de peste 10.000 de tone – echivalentul Turnului Eiffel



Ultimele Știri
/ Acum 1 zi

Carburanții continuă să se ieftinească. Noile prețuri stabilite de ANRE pentru benzină și motorină

/ Acum 1 zi

Serviciul Vamal a încasat peste 863 de milioane de lei într-o săptămână

/ Acum 1 zi

Dorin Junghietu, la Baku Energy Week: „Energia verde înseamnă securitate și stabilitate pe termen lung”

/ Acum 1 zi

Serviciul Fiscal de Stat amintește: termenul de achitare a impozitului pe bunurile imobiliare expiră la 30 iunie

/ Acum 1 zi

Dolarul se ieftinește, iar euro își menține valoarea

/ Acum 4 zile

GALERIE FOTO // Cei mai buni antreprenori autohtoni au fost premiați la Gala Businessului Moldovenesc

/ Acum 4 zile

Republica Moldova și Suedia vor coopera pentru armonizarea legislației cu normele UE

/ Acum 4 zile

Bruxelles-ul și Chișinăul discută investițiile și integrarea economică europeană a Republicii Moldova

/ Acum 4 zile

Republica Moldova a găzduit conferința anuală a supraveghetorilor bancari din Europa Centrală și de Sud-Est

/ Acum 4 zile

Obligații vamale suplimentare de aproape 3,9 milioane de lei, identificate de Serviciul Vamal în urma controalelor ulterioare

/ Acum 5 zile

Excelența în afaceri, celebrată la Gala Businessului Moldovenesc 2026: premii pentru cei mai buni antreprenori autohtoni

/ Acum 5 zile

Exporturile de nuci ale Republicii Moldova depășesc 40 de milioane de dolari anual

/ Acum 5 zile

Un parc fotovoltaic de 30 MW cu baterii de stocare va fi construit la Vadul lui Vodă

/ Acum 5 zile

Carburanții se ieftinesc în Republica Moldova pe fondul scăderii cotațiilor petroliere internaționale
