ФОТО Работы на линии электропередачи Вулканешты - Кишинэу продолжаются даже зимой. Со следующей недели количество рабочих на строительных площадках будет увеличено
Строительные работы на ЛЭП 400 кВ Вулканешты-Кишинэу продолжаются даже зимой и идут в соответствии с графиком, а со следующей недели количество рабочих на стройплощадках будет увеличено. На данный момент построено более 200 фундаментов под опоры будущей линии электропередачи и уже смонтировано около 30 опор, а работы расширились на расстояние около 65 км. Ход реализации проекта проанализирован сегодня во время пресс-тура по строительным площадкам, передает МОЛДПРЕС.
Строительство линии электропередачи Вулканешты-Кишинэу - проект, имеющий стратегическое значение для энергетической безопасности нашей страны. Чиновники уверяют, что работы будут завершены к концу этого года. Новая линия электропередачи позволит транспортировать электроэнергию из Румынии или других европейских рынков в Кишинэу без прохождения через молдавскую электростанцию в Приднестровском регионе.
Проект имеет стратегическое значение для энергетической безопасности
Государственный секретарь Министерства энергетики Константин Боросан отметил, что этот проект имеет стратегическое значение для нашей страны, так как строительство ЛЭП позволит избежать уязвимостей, связанных с электроснабжением, и укрепит энергетическую безопасность страны.
«Построив эту линию непосредственно к Кишинэу, мы избежим уязвимости, связанной с тем, что существующая линия проходит через Приднестровский регион. Мы избежим этой уязвимости и обеспечим большую энергетическую безопасность. Кроме того, тот факт, что Кишиневская и Вулканештская электростанции модернизируются, означает большую способность интегрировать возобновляемые источники энергии в нашу энергетическую систему», - подчеркнул Боросан.
Будущая линия электропередачи соединится с Кишиневской электростанцией

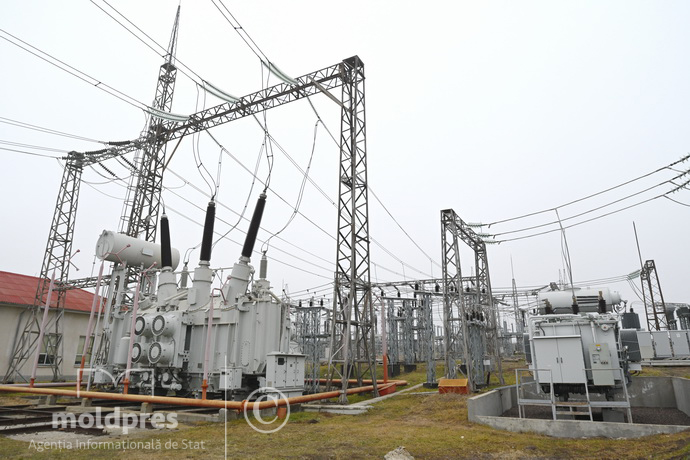

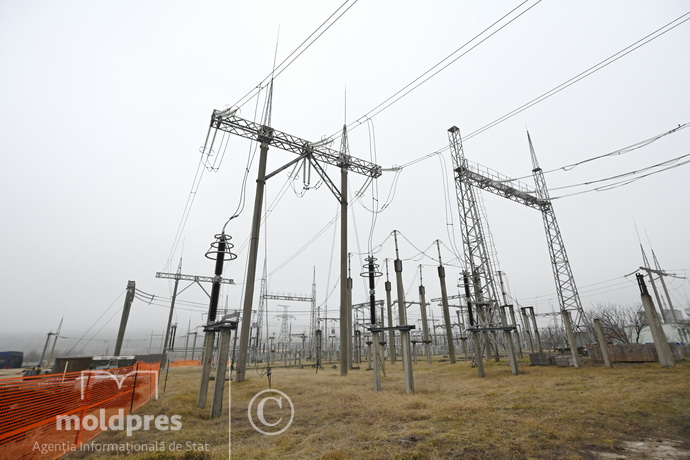

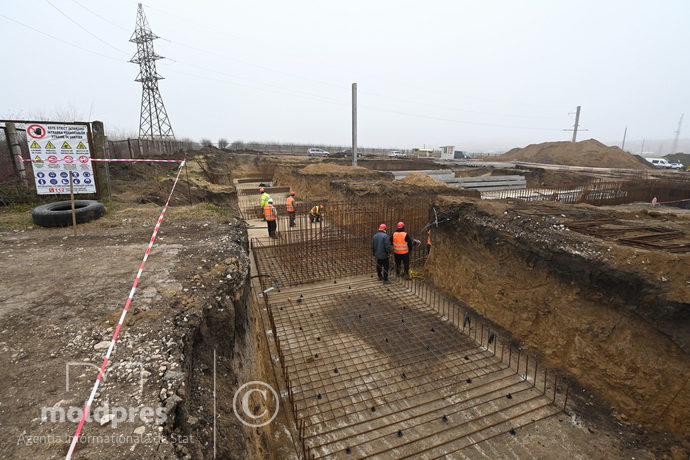

Осмотр объекта начался с Кишиневской электростанции, к которой будет подведена будущая высоковольтная линия электропередачи. В настоящее время здесь ведутся работы по возведению фундамента для автотрансформатора и установке оборудования в распределительной станции.
Сегодня на стройплощадке работает около 50 рабочих. Их количество варьируется в зависимости от объема и специфики работ.
Государственный секретарь Министерства энергетики Константин Боросан заявил, что работы на стройплощадке могут быть продолжены при нынешних погодных условиях, учитывая близость поставщиков строительных материалов и подъездных путей.
По словам чиновника, крайний срок завершения работ на Кишиневской электростанции - конец июля-начало августа. «Погодные условия позволили нам продолжить работы даже в зимний период, мы потребовали от строительных компаний, чтобы работы велись непрерывно, работы ведутся даже в выходные дни», - сказал Боросан.
Заместитель директора Moldelectrica Серджиу Кармански сообщил, что в настоящее время на строительной площадке ведутся работы на всех более чем 80 фундаментах для основного оборудования, а также на фундаменте для автотрансформатора. «Автотрансформатор уже доставлен в Республику Молдова. В то же время было поставлено и первичное оборудование. С февраля начнутся работы по изготовлению металлоконструкций, а в феврале-марте - непосредственный монтаж оборудования», - сказал Серджиу Кармански.
В Министерстве энергетики отметили, что модернизация Кишиневской станции 330 кВ вместе с расширением Вулканештской станции 400 кВ позволит подключить ВЛ 400 кВ Вулканешты - Кишинэу к энергетической инфраструктуре юга и центра страны, включая муниципий Кишинэу, и необходима для прямой передачи потоков электроэнергии в крупнейший узел потребления электроэнергии в стране.
Строительство ЛЭП продолжается: построено более 200 фундаментов опор и смонтировано около 30 опор

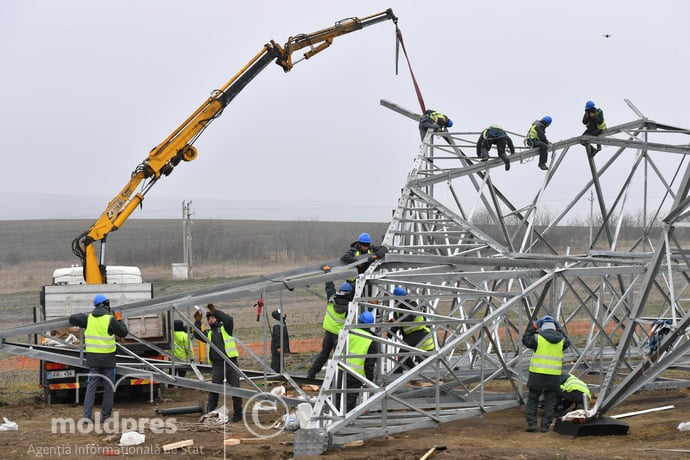

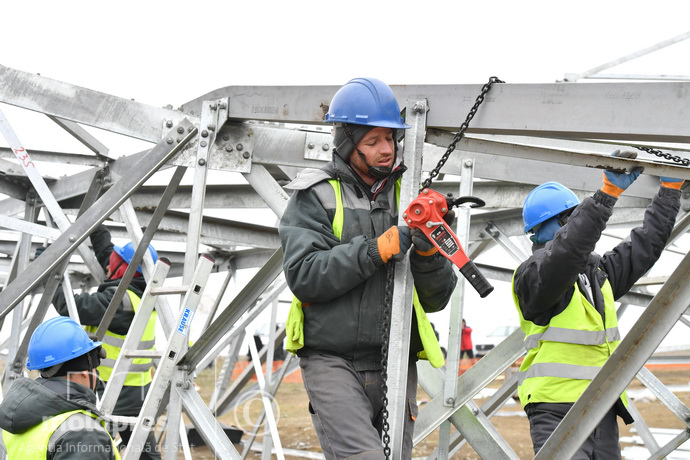

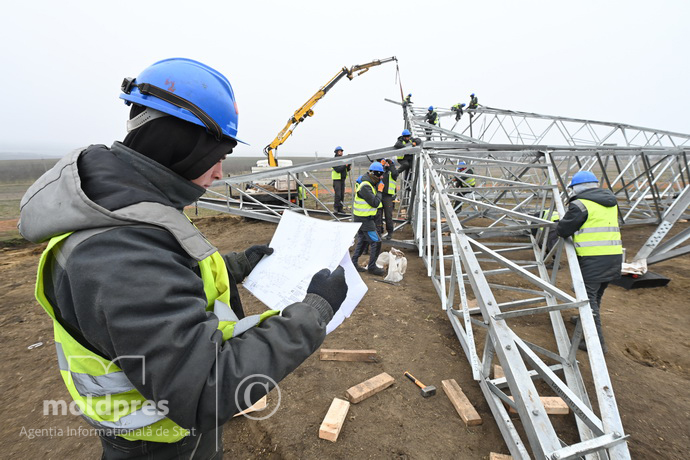

Одновременно с работами на Кишиневской электростанции ведутся работы по монтажу опор линии электропередачи, а в ближайшее время, когда позволят погодные условия, будут возобновлены работы по формовке фундаментов для опор линии электропередачи.
На данный момент построено более 200 фундаментов под опоры и смонтировано около 30 опор, а строительная площадка протянулась на расстояние около 65 километров.
Чиновники заявили, что с февраля планируется увеличить количество рабочей силы, задействованной в строительстве линии, чтобы работы шли быстрее.
«Мы хотим убедиться, что работы на линии электропередачи Вулканешты-Кишинєу идут по графику, и призываем все заинтересованные стороны проявить максимальную открытость и старание в этом отношении. Поскольку эта линия имеет стратегическое значение для энергетической безопасности, я также призываю всех владельцев земли, подлежащей экспроприации, проявить готовность к сотрудничеству. Речь идет примерно о 6 тысячах объектов недвижимости, многие из которых очень малы, но каждый владелец такой земли должен получить компенсацию», - сказал Константин Боросан.
Как только все опоры будут установлены, начнутся работы по подвеске кабелей на опорах.
Работы ведутся в соответствии с графиком
Директор Сводной группы по реализации и мониторингу энергетических проектов Руслан Суруджиу отметил, что работы ведутся в соответствии с согласованными планами работ, разработанными совместно с подрядчиками. «Даже зимой некоторые работы продолжаются. Подобные проекты не реализовывались в нашей стране более 30 лет. Соответственно, мы должны убедиться, что все выполняемые работы соответствуют международным стандартам», - сказал Руслан Суруджиу.
Он также назвал некоторые факторы, которые могут повлиять на завершение работ. «На данный момент самые большие риски связаны с войной в Украине. Она все еще оказывает определенное влияние, в том числе на рабочую силу и другие логистические вопросы, с которыми мы сталкиваемся при выполнении работ, но это вопросы, которые можно решить совместно с подрядчиками. На данный момент мы не видим серьезных рисков и с оптимизмом ожидаем, что работы будут завершены в 2025 году», - сказал Руслан Суруджиу.
Общий прогресс реализации проекта составляет около 49%
Общий ход реализации проекта составляет около 49%, при этом необходимо обеспечить выполнение ряда важных мероприятий и этапов, в том числе вплоть до начала работ на строительной площадке. Среди них: выполнение топографической съемки, разработка, проверка и утверждение технического проекта, проведение испытаний грунта, необходимого оборудования и материалов, испытания на прочность различных типов фундаментов и свай, поставка необходимого оборудования и материалов, выплата компенсаций владельцам земли и многие другие очень важные процессы, которые необходимо обеспечить для успешной реализации проекта.
Работы планируется завершить к концу 2025 года
Ответственные лица заверяют, что строительные работы на линии электропередачи Вулканешты-Кишинэу будут завершены к концу 2025 года. «Работы начались в марте-апреле 2024 года. Сейчас мы продвинулись в реализации работ на 49%. За 12 месяцев осталось выполнить 51%», - сказал государственный секретарь Министерства энергетики Константин Боросан.
61 миллион евро инвестирован в работы
Строительные работы на ЛЭП Вулканешты-Кишинэу были фактически начаты в апреле 2024 года, после разработки и утверждения технического проекта и выполнения предварительных условий для проведения работ. В настоящее время они ведутся в АТО Гагаузия, Леовском, Кагульском и Тараклийском районах. Материалы и комплектующие, необходимые для строительства ЛЭП, произведены и поставлены в 90% объема.
Работы ведутся в рамках Проекта по развитию энергосистемы и соответствуют приоритетным мерам правительства Республики Молдова, направленным на обеспечение энергетической безопасности страны. Проект финансируется Группой Всемирного банка. Его стоимость составляет 61 миллион евро, из которых около 27 миллионов евро предназначены для строительства линии.
Министерство сельского хозяйства: спрос на экологические продукты растет. Как потребители могут распознать по‑настоящему «эко»-продукцию
ВИДЕО// Микропредприниматели в сельской местности могут получить кредиты до 2 млн леев из ресурсов IFAD
Около 25% валового конечного потребления электроэнергии в прошлом году было покрыто возобновляемой энергетикой
Меры по обеспечению безопасности газоснабжения Приднестровского региона. Проект представлен Министерством энергетики
ИНТЕРВЬЮ МОЛДПРЕС // Директор Национального агентства по разрешению споров Анжела Мунтяну: «Мы обеспечиваем правильный и прозрачный путь поступления средств из госбюджета в больницы, школы или инфраструктуру»
DOC // Молдова создаст запасы нефтепродуктов, достаточные для 90 дней потребления
ANTA о ситуации с автовокзалом на улице Каля Мошилор в Кишинёве: деятельность оператора исключена из реестра, перевозчики обязаны отправляться с Северного вокзала
ВИДЕО // Власти заверяют в наличии запасов топлива. Дорин Жунгиету: «Молдова располагает достаточными объемами для текущего и среднесрочного потребления»
ВИДЕО // «Хора тракторов» символично открыла сельскохозяйственный сезон в Молдове в преддверии выставки Moldagrotech Spring 2026
Молдавские вина завоевали 119 медалей на международном конкурсе MUNDUS VINI Spring Tasting 2026 в Германии
НАРЭ: Котировки нефти растут на фоне конфликта в Персидском заливе
Экономическое и энергетическое сотрудничество обсудили в Баку министр Михай Попшой и представители Министерства экономики и компании SOCAR
Молдова укрепляет свою роль в региональной логистике: стратегическая встреча в Брюсселе в четырехстороннем формате
Парламент меняет правила для Джурджулештского порта: он получит и стратегический статус
ФОТО// Выполнение инфраструктурных проектов в Ниспоренском районе оценил вице-премьер Владимир Боля
Премьер-министр Александру Мунтяну встретился с двумя предпринимателями, развивающими успешный бизнес в Кэушенском районе
День румынского языка будет отмечаться в Украине 31 августа. Указ подписал Владимир Зеленский
Два важных проекта, реализованных в Кэушенском районе при поддержке правительства, посетил премьер Александру Мунтяну
Фермеры получат от правительства компенсации в размере 4 000 леев за тонну дизельного топлива
Ярмарки вакансий в учреждениях профтехобразования: молодежь может познакомиться с предложениями работы
Вотум недоверия политике Министерства обороны провалился
Вице-премьер по реинтеграции встретился с комиссаром ЕС по расширению
В Бендерах прошло заседание Объединенной контрольной комиссии
ВИДЕО// Финансовая поддержка для аграриев: выплаты свыше 400 млн леев через AIPA и компенсации за дизтопливо, использованное при весенних полевых работах
ФОТО// Солдаты-срочники из Кишиневского и Бельцкого гарнизонов принесли присягу на верность Родине
ФОТО // Правительственные инвестиции в Каушанском районе и лучшие условия для граждан. Премьер-министр Александру Мунтяну: «Успехи и модернизация должны продолжаться»
Премьер-министр Александру Мунтяну провел встречу с примарами Каушанского района: «Мы продолжим совместно работать над привлечением инвестиций, модернизацией инфраструктуры и улучшением качества услуг для людей»
Анатолие Носатый: «Учреждения с предельной серьёзностью анализируют каждый случай смерти военнослужащих, и я лично взял под контроль усиление работы по психологической поддержке и мониторингу»
Игорь Гросу о ситуации в сельском хозяйстве: «Мы вовремя приняли меры, чтобы предотвратить осложнения»
MIA "Мгновенные платежи" через два года после запуска // Системой пользуется каждый второй гражданин, имеющий банковский счёт
